Как открыть автомойку самообслуживания
Автомойки самообслуживания позволяют практически полностью отказаться от персонала, но успех бизнеса зависит от правильной территориальной планировки и стратегии привлечения клиентов. Разбираем 11 этапов открытия от выбора участка до запуска рекламы.
Преимущества бизнеса самомойки
Открытие автомойки «под ключ» с помощью специализированных компаний упрощает процесс — включая документацию и клиентонаправленность. Прежде чем разбирать этапы, перечислим ключевые преимущества формата:
- Минимум персонала. Автомойки самообслуживания не требуют найма штата — для работы достаточно дежурного оператора-кассира.
- Нет воровства. Полностью исключается фактор воровства сотрудниками части выручки автомойки.
- Качество. Хочешь сделать хорошо — сделай сам. У клиентов нет претензий по качеству мойки — никто не помоет машину лучше её владельца.
- Дешевле для клиента. Мытьё машины дешевле, чем на классической или роботизированной автомойке.
- Невысокая точка входа. Бизнес не требует колоссальных вложений, а строительство и монтаж оборудования можно завершить за 2 месяца.
Что необходимо для начала деятельности?
Для запуска проекта понадобятся 4 базовых составляющих:
Подходящий под строительство земельный участок · Подведённые к границам участка коммуникации · Желание развивать бизнес и постоянно контролировать процессы · Стартовый капитал.
Поиск подходящей территории
При подборе земельного участка учитывают, что:
- Территория должна находиться недалеко от крупных дорог, просматриваться с проезжей части.
- Площадь должна быть достаточной для монтажа нескольких постов, пылесоса, зоны ожидания или сушки.
- Рядом с участком должны проходить коммуникации для подключения оборудования.
- Участок не должен иметь юридических проблем (критично при планируемой покупке земли).
Рекомендуется сразу отказаться от участков без подъездных дорог с твёрдым покрытием — укладка песчано-щебёночной подушки и асфальта увеличит срок окупаемости. Лучше выбирать территорию около крупных промышленных или торговых предприятий, сервисных или топливозаправочных станций. Учитывайте конкуренцию: строить мойку в нескольких сотнях метров от уже существующей не всегда рентабельно.
Технические и юридические нормы, которые необходимо учесть при подборе участка:
- Площадь. Для мойки с 6 рабочими зонами требуется 600–800 м². На стадии проектирования специалисты BRV определят размеры зон. В среднем на каждый пост — 30 м² земли и дополнительно 100–120 м² для подъезда/выезда. Для пылесоса — ещё 20 м².
- Конфигурация. Квадрат или прямоугольник с соотношением сторон 2:3 или 1:4.
- Соответствие 1-этажному высотному регламенту и требованиям СНиП. Объект не может располагаться менее чем в 100 м от жилых домов, водоёмов и иных объектов с нормативами качества среды. Не допускается строительство под линиями ЛЭП, а под землёй не должно быть инженерных коммуникаций.
- Наличие оформленных документов (право собственности или договор аренды) и регистрация в УФРС.
- Отсутствие залогового обременения или иных ограничений, приводящих к запрету деятельности мойки.
Аренда или покупка, необходимые коммуникации
Находящийся в собственности участок не требует ежемесячной арендной платы — собственник вправе распоряжаться имуществом по своему усмотрению. Но земли вблизи дорог продаются редко, а если выставляются на торги — площадь обычно чрезмерно большая для строительства. Иногда проще использовать аренду.
На участке должны присутствовать (или быть выведены на границу) следующие коммуникации:
- Линия 3-фазного электроснабжения, рассчитанная на мощность нагрузки от 50 кВт (для 6 постов и станции подогрева воды).
- Система холодного водоснабжения производительностью не менее 2,4 м³/час при номинальном давлении 2 бар. Падение напора приводит к отключению моечного оборудования.
- Магистраль канализации, способная отводить не менее 2,5 м³/час.
- Система газоснабжения, позволяющая снизить затраты на подогрев воды и площадки. При отсутствии газа котёл подключают к электросети либо используют установки на жидком топливе.
Информация о линиях магистралей указывается на градостроительных планах, дополнительные сведения — в местной администрации и коммунальных службах. При наличии чужих инженерных сетей (даже небольших трубопроводов к соседним домам или офисам) лучше отказаться от покупки или аренды — затраты на перенос сетей увеличат срок окупаемости.
Разработка документации
Использование типового проекта нецелесообразно — документация не учитывает особенности участка, коммуникаций и оборудования. Компания BRV разрабатывает схемы после исследования территории. Привязка проекта к местности снижает вероятность затруднений при строительстве. В состав пакета документов входят:
- Эскизная схема — общий вид мойки, план озеленения и благоустройства.
- Архитектурно-строительный (АС) проект — генеральный план, компоновка построек, цвета и отделочные материалы.
- Раздел КР — рабочая документация: фундамент, несущие конструкции, стены, кровля.
- Генеральный план (ГП) — на основе топосъёмки, сведения о коммуникациях.
- Проект подключения ЭОМ — с учётом ПУЭ и требований производителя оборудования. Пиковая мощность поста — 7,5 кВт.
- Проект ОВиК — отопление, вентиляция и кондиционирование поста управления.
- Проект ВК — водоснабжение и канализация (разрабатывает водоснабжающая компания).
- Проект газоснабжения — при наличии централизованного газа (повышает рентабельность по сравнению с электрическим подогревом).

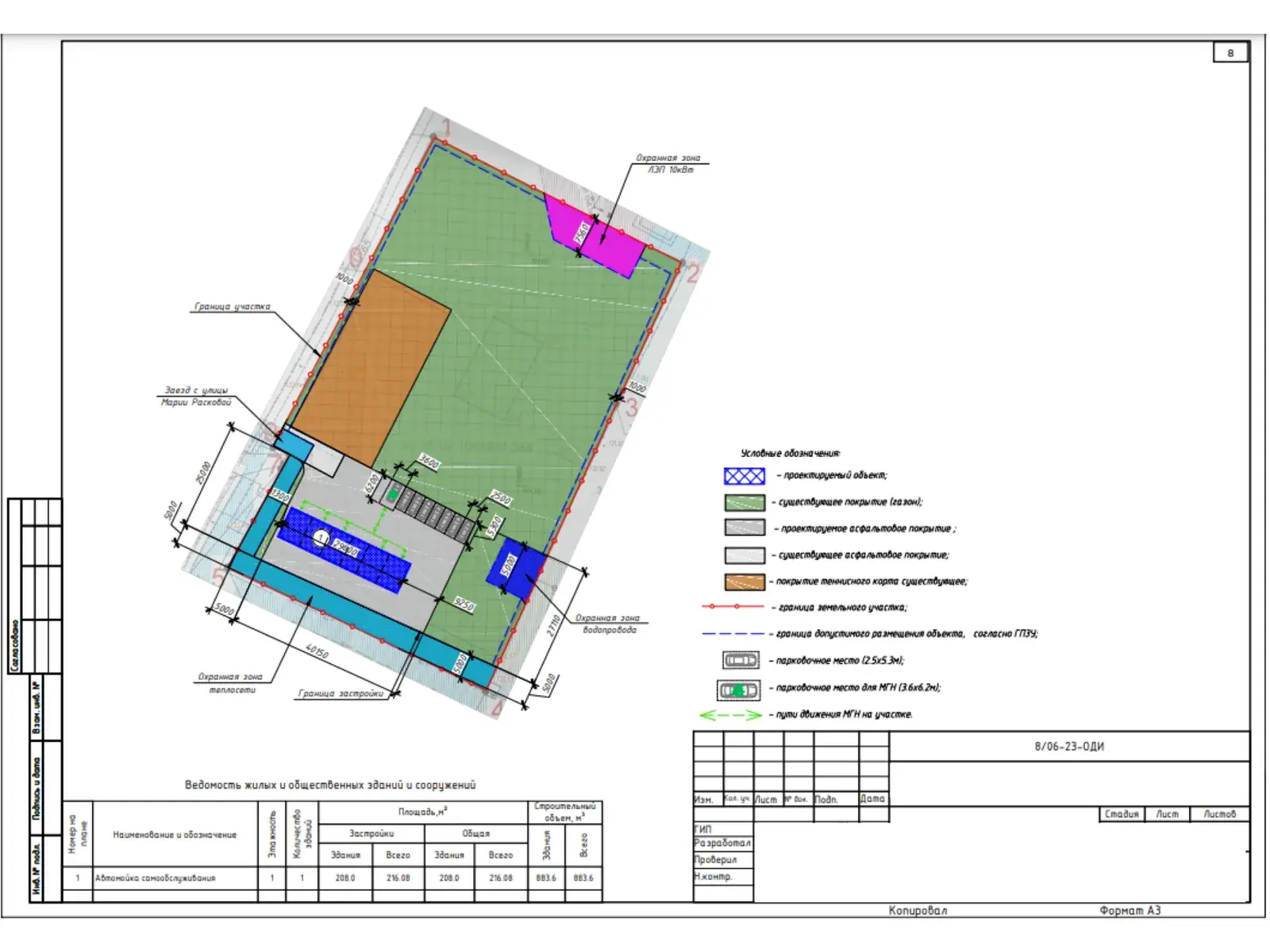

Пример проектной документации, разрабатываемой BRV под конкретный участок.
Технические условия на подключение получают перед началом проектных работ. Документацию утверждают Роспотребнадзор, Комитет по архитектуре и градостроительству, Пожарный надзор, собственники инженерных сетей, Комитет по благоустройству. Для согласований необходимы:
- Свидетельство о собственности на участок или договор аренды.
- Договор на подключение к системам водоснабжения и электропитания.
- Договор на отвод и утилизацию отработанной воды и отходов.
- Формуляры и сертификаты на оборудование и реагенты.
- Документы о государственной регистрации бизнеса.
- Дополнительные документы по требованиям местных контролирующих органов.
Подготовительные работы
На этапе подготовки производят разметку участка и удаление мусора, мешающего строительным работам. Если требуется спилить растущие деревья или иные зелёные насаждения — необходимо получить разрешение от органа местного самоуправления (как для арендуемого, так и для собственного участка). После очистки можно завезти технику, приступить к земляным работам и монтажу колодцев и коммуникаций.
Строительные работы
Строительные работы включают этапы:
- Разметка границ участка и установка защитного ограждения с предупредительными указателями.

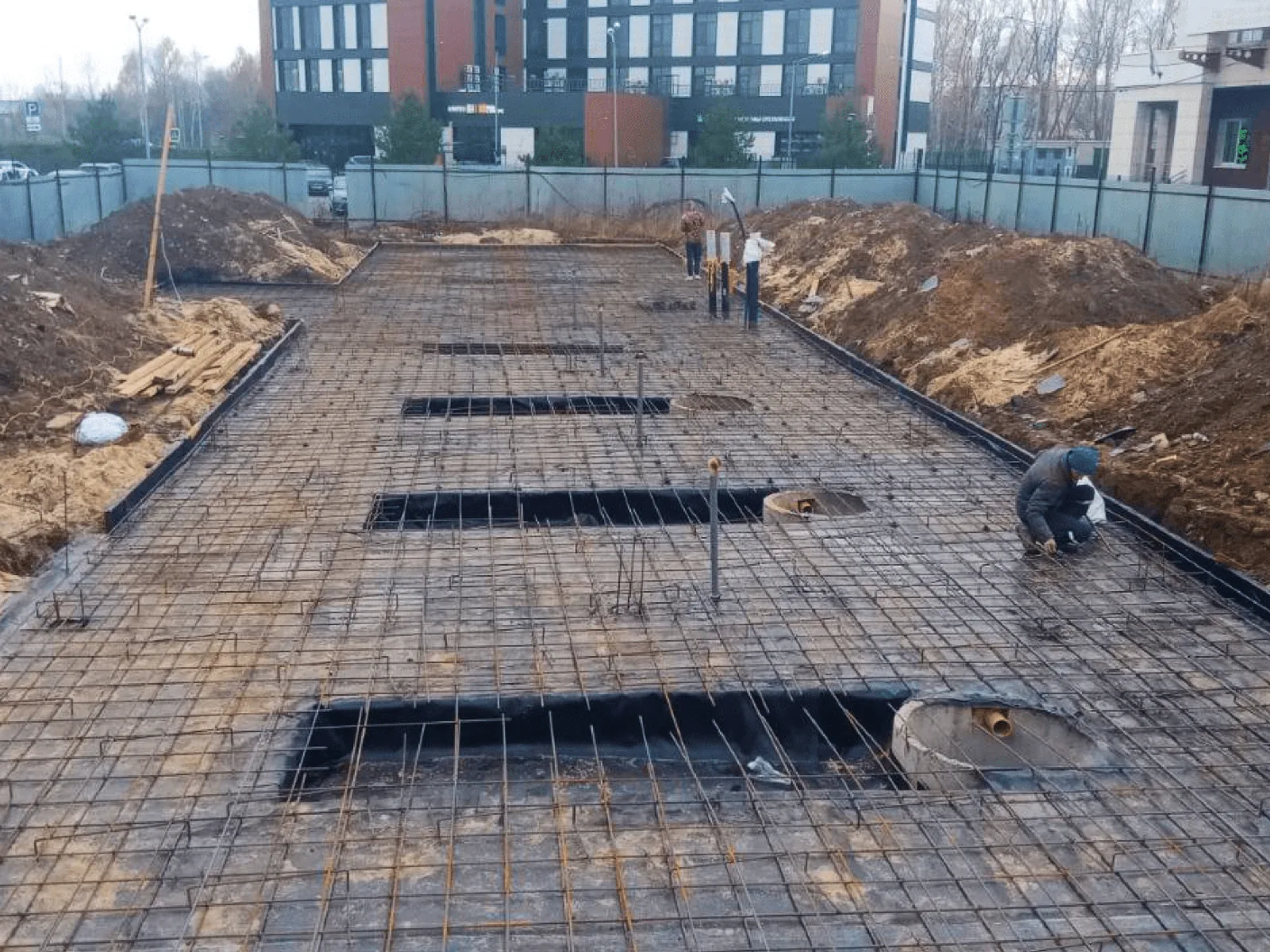

- Копка котлованов и траншей для коммуникаций, монтаж колодцев, заливка бетонного фундамента под постами.
- Засыпка подушек из смеси песка с гравием с последующим уплотнением вибрационной плитой или катком.

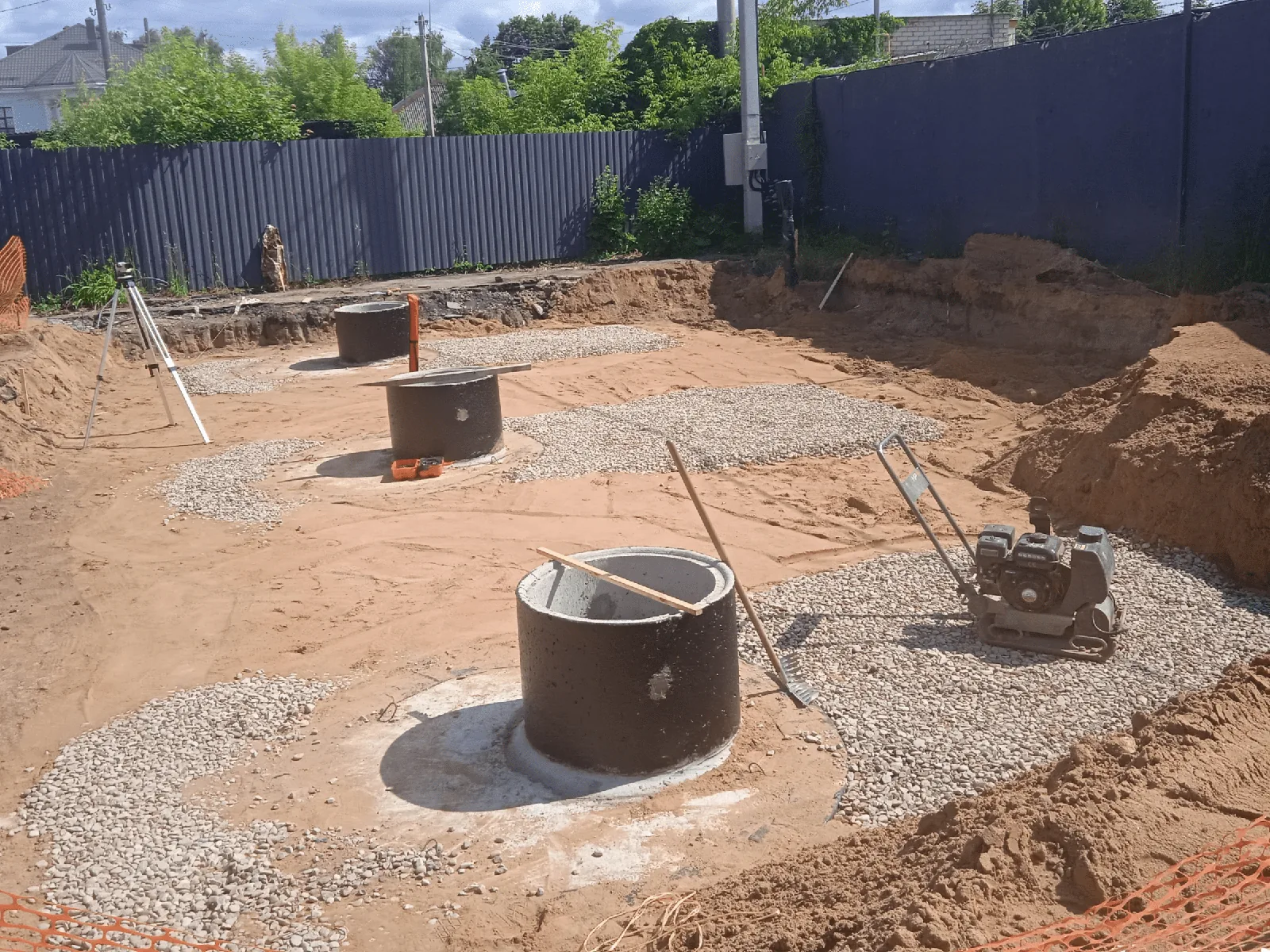

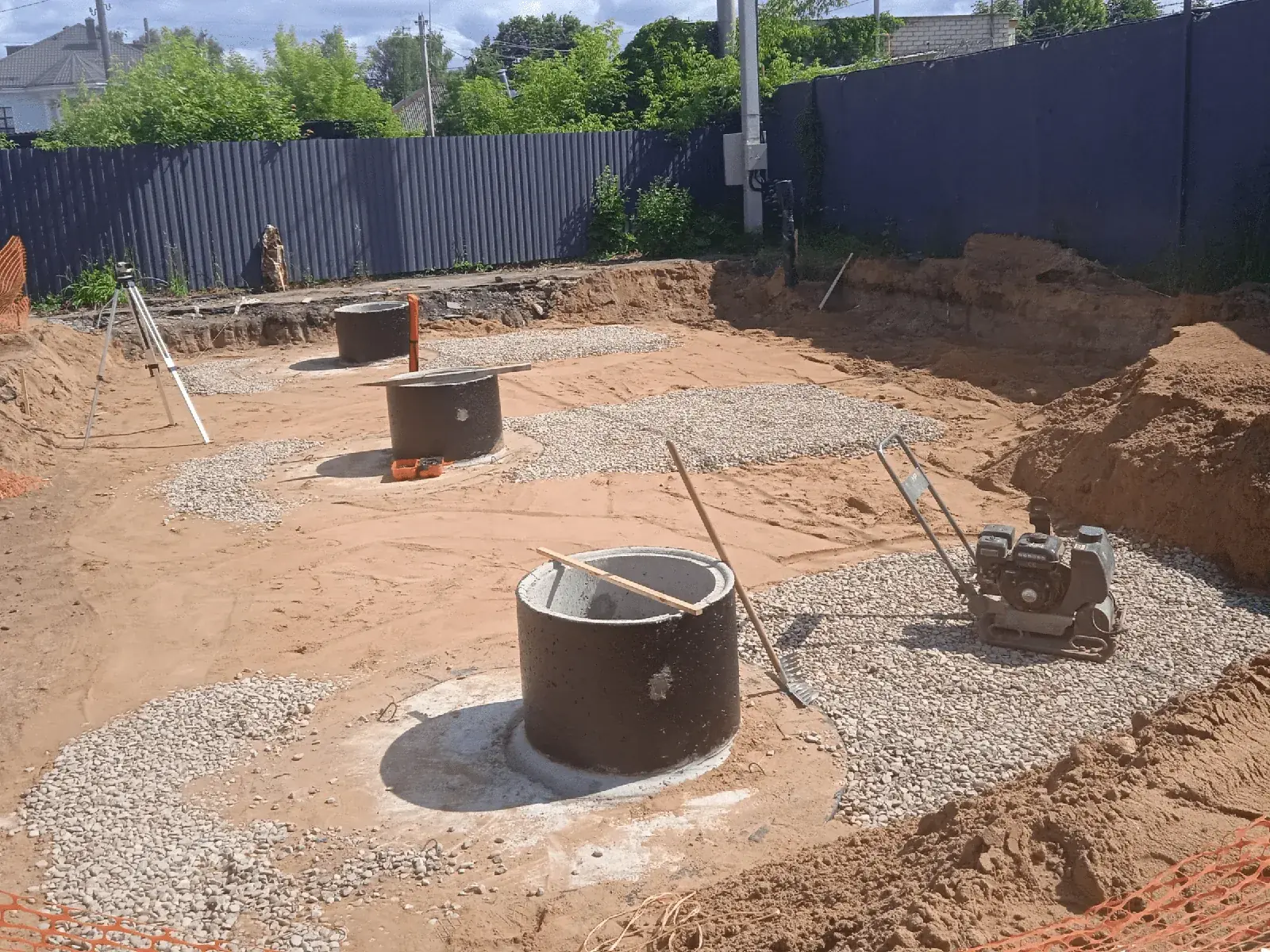

- Прокладка инженерных коммуникаций согласно проекту, монтаж труб, герметизация колодцев.
- Выкладка теплоизоляции и системы обогрева в зоне мойки (для предотвращения наледи зимой).
- Монтаж деревянной опалубки, заливка бетонной стяжки.
- Выравнивание покрытия и пропитка бетона составами для защиты от влаги.
- Сборка и установка колонн для навесов над постами, возведение помещения управления.
- Установка декоративной обшивки стен, дверных коробок, дополнительного оборудования.
- Монтаж кровли, рекламно-информационных стендов.
- Установка моечного оборудования с пусконаладочными работами.
- Монтаж вспомогательных систем (камеры наблюдения с записью).
На территории мойки необходимо выделить зоны для уголка потребителя и хранения пожарного инвентаря. Роспотребнадзор требует оформить стойку с регистрационными данными владельца, копией Закона о защите прав потребителей, книгой жалоб и предложений, графиком работы и прейскурантом. Для пожаротушения используют песок и огнетушители — персонал ознакомить с правилами поведения при ЧС.

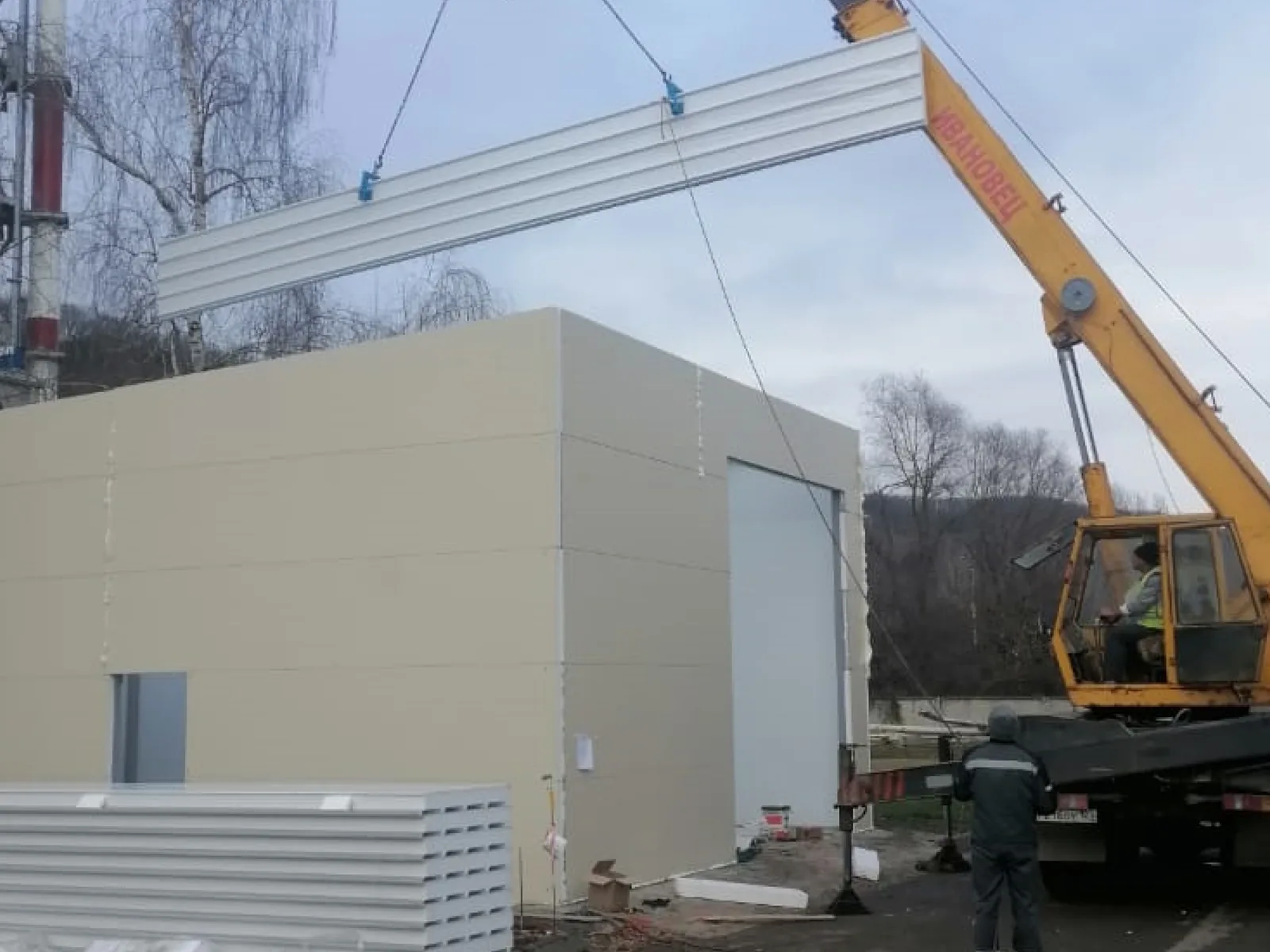

Этапы строительных работ — от заливки фундамента до монтажа конструкций.
Выбор оборудования
На российском рынке представлены десятки производителей и перекупов оборудования для самомоек. При выборе важно учитывать: отзывы о поставщике, стабильность компании, гарантию обслуживания, качество оборудования (можно съездить на работающие объекты), себестоимость помывки, стоимость обслуживания, сертификаты качества.
Подробнее — в нашей отдельной статье «Как выбрать поставщика оборудования для автомойки».
Монтаж оборудования и пусконаладочные работы
Возможно несколько способов установки оборудования для моек:
- Силами собственника. От владельца понадобятся навыки разводки водопроводных систем, канализации и подключения электросетей. Подходит для простых установок. В остальных случаях экономия обернётся затратами и риском простоя постов. При неправильном монтаже возможно снятие установок с гарантии.
- Шеф-монтаж от поставщика. Собственник набирает сотрудников, которые монтируют приборы под надзором присланного ответственного лица. Оптимально с экономической точки зрения, но не гарантирует отсутствия ошибок. Гарантия сохраняется, но в отдельных случаях поставщик может отказаться от ремонта за свой счёт.
- Силами поставщика. Метод затратен, но ошибки практически исключены. В случае дефектов оборудование оперативно меняется или ремонтируется с использованием оригинальных деталей.
Оборудование для самомойки поставляется в частично или полностью собранном виде. Компания BRV имеет собственные производственные мощности и поставляет системы из Китая, также предлагает полный монтаж постов с подключением к водоснабжению. Вводимое в эксплуатацию оборудование соответствует требованиям техники безопасности.
Благоустройство территории
Под благоустройством территории мойки подразумевают:
- Уборку строительного мусора, выравнивание участка.
- Укладку или восстановление твёрдого дорожного покрытия с монтажом информационных и дорожных знаков, нанесением необходимой разметки.
- Монтаж искусственного освещения, навеса в зоне сушки ковриков, лавочек для отдыха клиентов или иных малых архитектурных форм.
- Высадку зелёных насаждений или обустройство клумб (требования зависят от местной администрации).
Привлечение клиентов
Информирование клиентов о строительстве новой мойки необходимо начать ещё до сдачи объекта. Можно установить рекламные стенды с указанием даты открытия или обратным счётчиком дней. Многие владельцы создают сайт-лендинг с интересным оффером — например, «помой машину за полцены в первую неделю открытия» — и запускают на него рекламу. Информация фиксируется проезжающими клиентами и закладывается в их маршруты.
В BRV мы помогаем запустить полный комплекс продвижения под ключ: подключаем Яндекс Карты и 2ГИС, настраиваем 4 канала рекламы, делаем дизайн вывески и логотипа. Это закрывает основные источники трафика в первые месяцы работы.
